宁夏首次完成750千伏高压电抗器整装搬运更换-新华网

宁夏首次完成750千伏高压电抗器整装搬运更换

2024-06-05 15:34:16
来源:国网宁夏超高压公司

  6月4日,国网宁夏超高压公司完成±800千伏特高压灵州换流站750千伏高压电抗器更换工作,系宁夏首次采用整体搬运更换工法更换高压电抗器,有效节约了更换时间,提高了作业效率,为“西电东送”大通道安全运行提供了坚实保障。

  近期,超高压公司运维人员在检测电抗器油样时发现,灵州站75C4DK母线高压电抗器C相氢气严重超标,需及时对电抗器进行更换。常规更换工序复杂且耗时较长,为缩短检修工期,该公司组织专家和技术人员进行深入研讨、论证,决定采用整体搬运安装的工法更换高压电抗器。

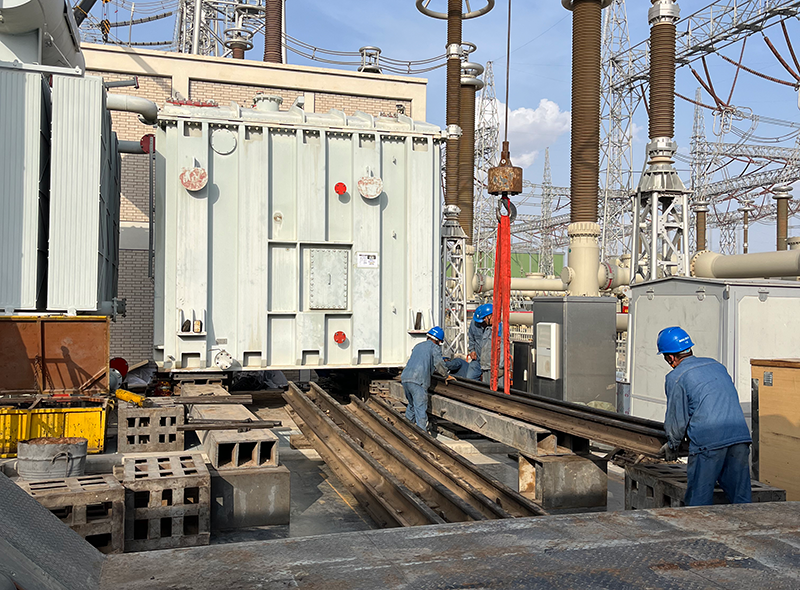

  因高压电抗器特殊的“体质”和构造,要带油带套管整体搬运并非易事,是对技术和安全把控的全新尝试。装满油的电抗器重达106吨,本体顶端还有两根像“天线”一样的套管,较长的套管近9米长,搬运过程中稍有不慎就会造成设备损坏。为确保整装搬运工作安全高效开展,该公司技术人员多次开展实地勘察,并提前核实设备重量、图纸等参数,确保方案设计科学,作业安全可靠实施。

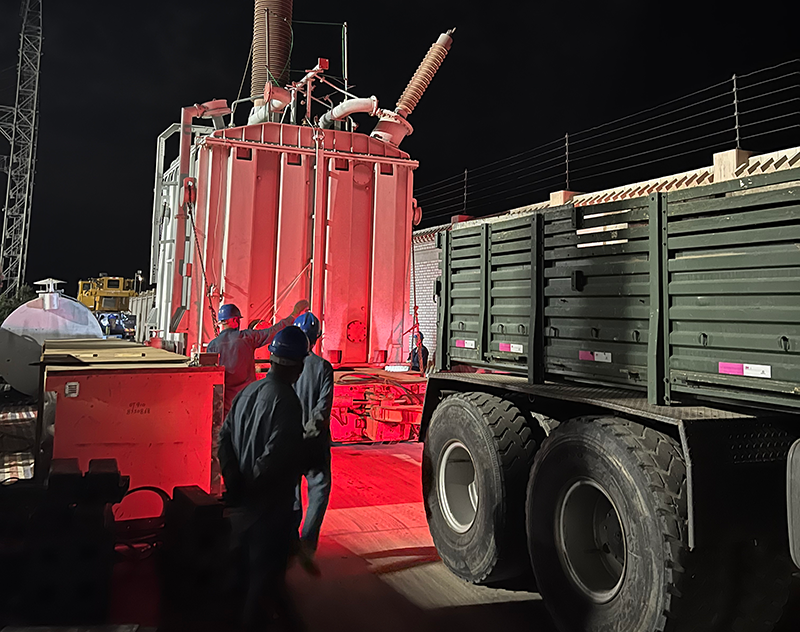

  搬运过程中,以“小步慢走”的方式,通过牵引车拉动设备缓缓转移,每分钟前进距离不超过2米。为防止转运过程中套管倾倒,作业人员在套管顶部和底部处分别加装了三维冲撞记录仪,实时监测运输及就位过程中受到的冲击值,避免造成设备损坏。

  接下来,该公司将认真总结经验,不断优化作业模式、革新检修工艺,以实干创新提高电网运检效率,为宁夏主网及电力外送通道长周期安全稳定运行提供坚强支撑。(韩源媛 祁玉金 石永乐)
