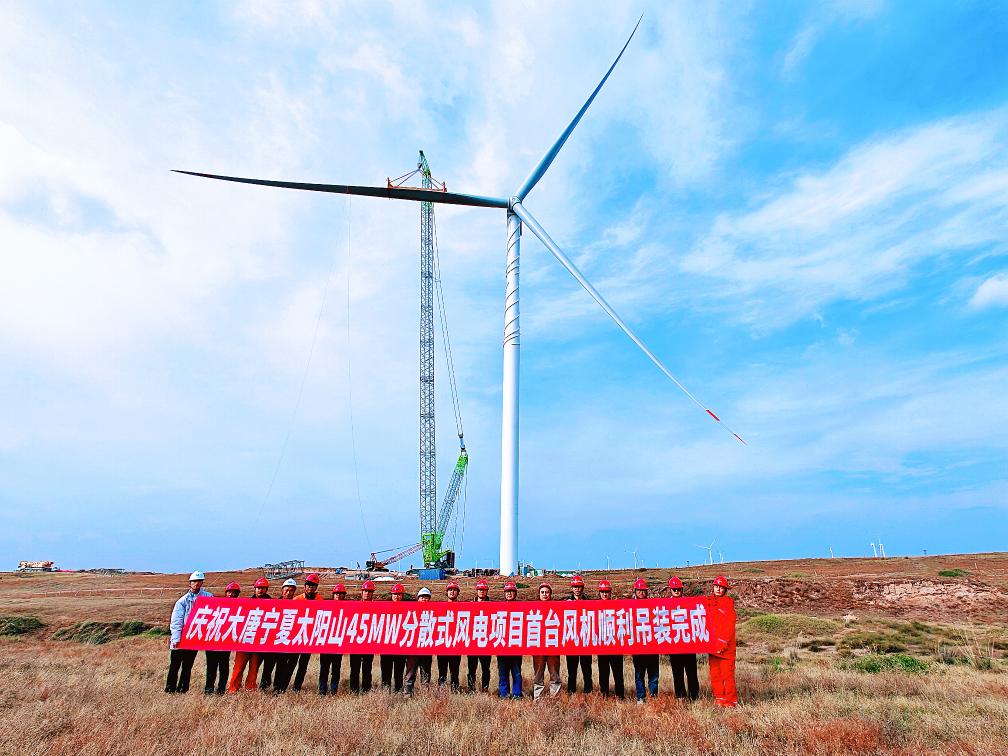

新华网银川10月15日电(记者苏醒)日前,随着108米长的风机叶轮与主机在百米高空精准对接,大唐宁夏太阳山45MW分散式风电项目首台风机吊装成功,标志着项目进入设备安装阶段,向11月底并网发电目标迈进关键一步。
为确保风机吊装工作顺利开展,项目部加强天气及风力监控,精准抢抓施工窗口期,会同监理单位、吊装施工队伍和设备厂家,结合风机吊装现场地形,有针对性地编制了详细可行的吊装“四措两案”。管理层、监督层、作业层三级联动,加强全体施工人员安全教育培训,抓好安全技术交底,切实筑牢安全生产防线。
截至目前,项目完成风机基础施工100%、箱变基础施工40%、首台风机吊装100%、升压站土建45%;完成送出线路基础开挖48%、基础浇筑25%、钢筋绑扎31%。
大唐宁夏太阳山45MW分散式风电项目位于吴忠市红寺堡区太阳山镇,总投资约2.1亿元。项目投运后,每年可生产清洁电能96228.92MWh,每年可节约标准煤约3.2万吨,减少CO2排放量约7.6万吨。(完)
